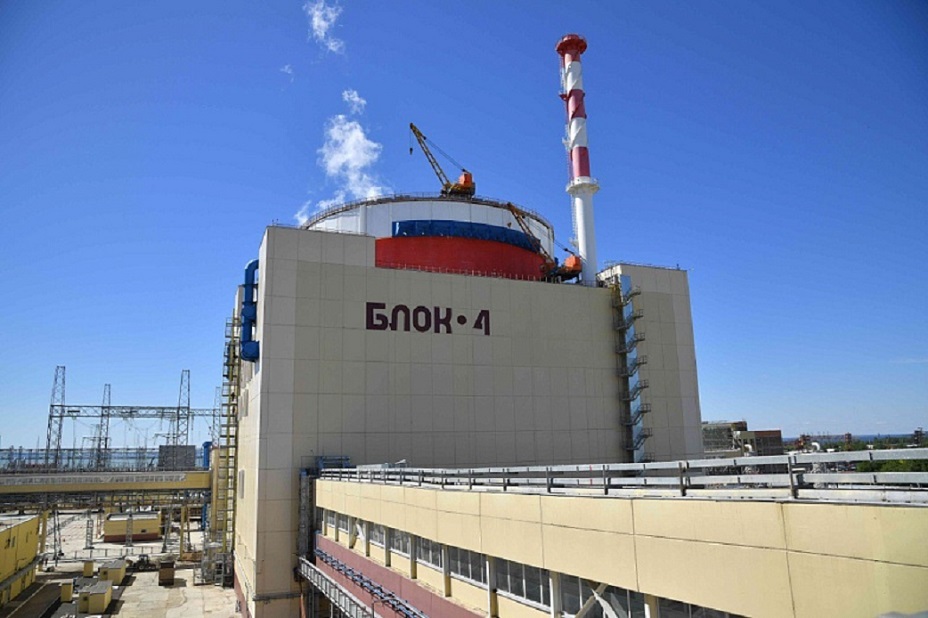

На Ростовской атомной электростанции досрочно завершен планово-предупредительный ремонт блока № 4

Источник фото: Ростовская АЭС. Источник фото: Ростовская АЭС.

В ходе ремонта, стартовавшего 19 мая, на объекте была обновлена реакторная установка. Для этого из активной зоны полностью выгрузили топливо. Был проведен также ремонт основного оборудования и систем безопасности. В частности, большой объем работ в рамках ППР специалисты атомной станции и подрядных организаций провели в турбинном отделении.

График работ был напряженным – необходимо было успеть завершить все плановые операции до начала пикового периода потребления электроэнергии на Юге России. И волгодонские атомщики с этой задачей справились.

Как отметил директор РоАЭС Андрей Сальников, четвертый энергоблок был включен в сеть досрочно – почти на двое суток раньше. Вчера блок вывели на номинальный уровень мощности. Сокращение срока ремонта дает станции возможность выработать дополнительно более 40 млн киловатт-часов электроэнергии. Сегодня все четыре блока Ростовской АЭС работают в штатном режиме.
