Ростислав Гольдштейн поручил усилить меры подготовки Воркуты и Вуктыла к зиме

Правительство Коми взяло на особый контроль подготовку к отопительному сезону в Воркуте и Вуктыле.

Как ранее сообщал "Комиинформ", на аппаратном совещании правительства региона под руководством врио главы Коми Ростислава Гольдштейна, одним из основных вопросов повестки дня стала подготовка республики к отопительному зимнему периоду.

Зампред правительства Коми Эдуард Слабиков, в докладе отметил, что в Воркуте и Вуктыле подготовка к отопительному зимнему сезону вызывает озабоченность.


Для того, чтобы обеспечить подготовку к зиме коммунальной отрасли этих муниципалитетов, из резервного фонда бюджета Республики Коми на 2025 год Воркута по целевому назначению по подготовке объектов инженерной инфраструктуры и прохождению отопительного периода 2025-2026 года 108,8 млн рублей.

"Суммы доведены до администрации Воркуты, сейчас проводится работа по заключению муниципальных контрактов для реализации мероприятий", - отметил Э.Слабиков.

Врио главы Воркуты Игорь Гурьев, в свою очередь, отметил, что предыдущий отопительный сезон завершился 2 июля, а грядущий предполагается начать 27 августа. Администрация муниципалитета занимается подготовкой теплоисточников.

"На Воркутинской ТЭЦ-2 запланирована подготовка шести теплоисточников, также к 15 сентября планируется завершить ремонт котельного агрегата. По комплексному плану также идут ремонт и замета сетей, сегодня по замене выполнено более 60% работ, по ремонту — 43,7%", - поделился И.Гурьев.

Выступающий отметил, что есть юридические сложности с работой водоканала. В сентябре 2024 года предприятие было признано банкротом с долгом 300 млн руб. Весь комплекс был передан новому предприятию, у которого также предусматриваются признаки банкротства.

Тем не менее, водопроводные сети Воркуты заменены на 40%, канализационные — на 41% от плана.


По вопросу капремонта Усинского водовода мэр Воркуты пояснил, что необходимо заменить 10,4 км трубы, ориентировочно это составит 942,9 млн рублей. Сейчас госэкспертиза проверяет достоверность смены.

В части жилищного фонда "столицы мира" к отопительному сезону из 713 многоквартирных жилых домов подготовлено 74%.

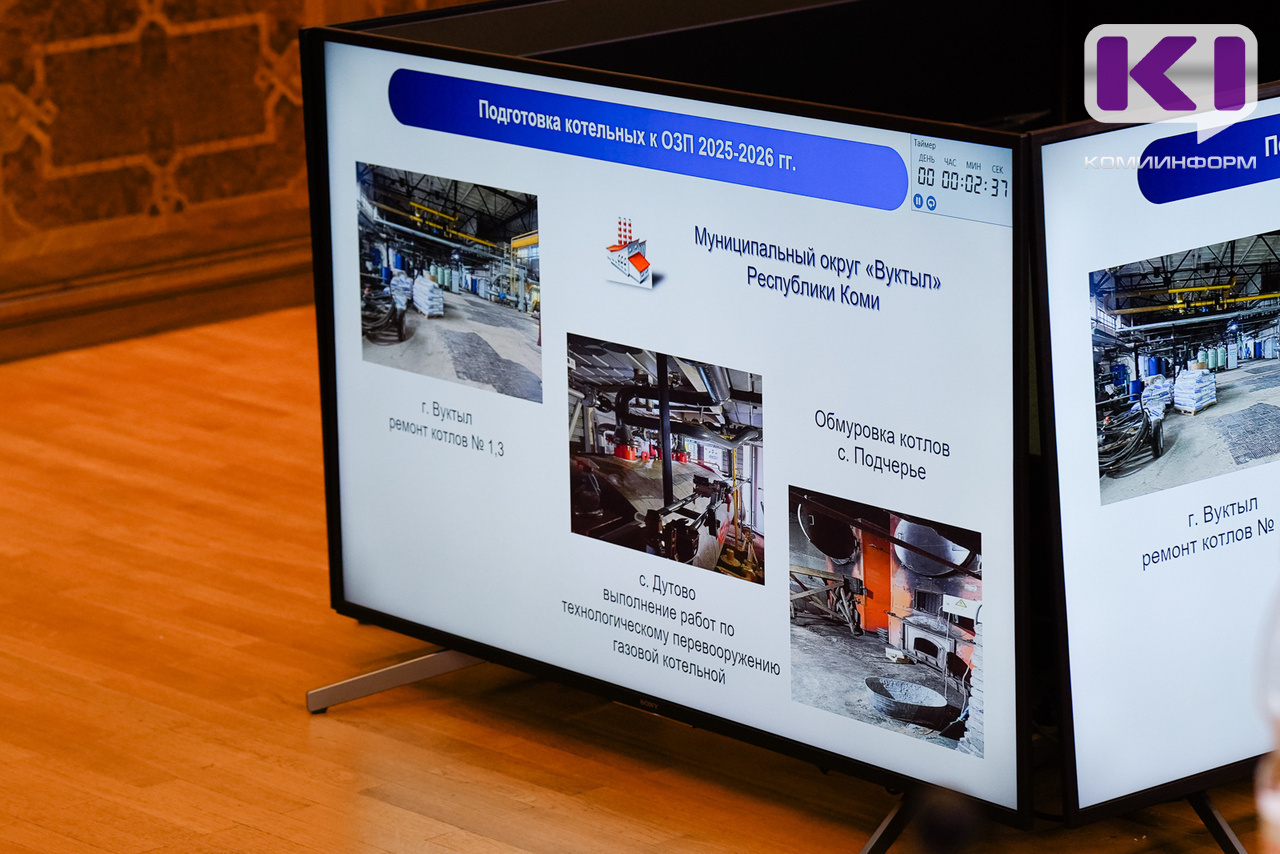

Глава администрации Вуктыла Наталья Новикова в своем отчете сообщила, что из 104 многоквартирных домов только 55 готовы к зиме. На пяти котельных идут работы по замене и ремонта оборудования. На центральной котельной закуплены материалы для ремонт первого и третьего котлов, а в Дутово комиссионный осмотр выявил завершение установочных работ по котлам в неполном объеме. Подрядной организации направлены претензии.


"По комплексному плану подготовки инженерных сетей из 1,49 км ветхих теплосетей заменено 250 м, из 710 водопроводных — 299 м. Все материалы для замены оставшихся участков есть, работы продолжаются", - заверила Н.Новикова.

Несмотря на плановые работы, в муниципалитете остается ряд проблем. С 2021 Вуктыл не получал паспорт готовности к зимнему отопительному периоду.

"Причиной отсутствия паспорта стали неустраненные нарушения еще с 2021 года, а также неисполнение ресурсоснабжающими организациями обязательств. Вызывает вопросы изношенность центральной котельной, которая работает более 45 лет и имеет высокий уровень изношенности оборудования", - отметила глава Вуктыла.


С января 24 года округ обращался в Минстрой РК и правительство за оказанием помощи по строительству или капитальному ремонту котельной.

Выслушав глав муниципалитетов, врио главы Коми Ростислав Гольдштейн задал ряд вопросов руководству Коми коммунальных технологий и поручил включиться в решение проблем Вуктыла.

"Если в Воркуте стоят вопросы с финансированием, вы видите нарушения, обращайтесь. Воркуту правительство региона берет на особый контроль", - обратился к главе Воркуты Р.Гольдштейн.
